久久亚洲欧美日韩国产_欧美日韩亚洲短视频_国产精品二区无码在线播放_体内射精中文字幕视频播放_羞羞的网站在线观看_久久只这里是精品66_一级毛片在线国产_午夜福利亚洲无码999_成人无码男男gv在线观看网站_a级夜夜爽免费看

新聞動態

崗廈河園項目地下室防水工程施工技術

2017-2-16 10:42:39??????點擊:

1工程概況

       深圳崗廈河園工程包含地下4層及地上45層,占地面積6 288.14 平方,建筑面積96 756.57平方,建筑總高度為200.0 m,為框架一核心筒結構體系,地下室埋深-17.2 m,局部-23.1 m,基坑支護采用周邊支護樁與兩道內支撐(鋼管混凝土立柱)相結合的支撐系統。

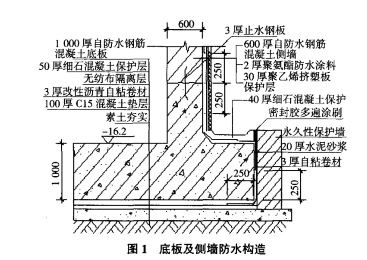

工程設計地下室底板厚1 000 mm,強度等級C35;側墻厚600 mm,強度等級為C30,底板與側墻抗?jié)B等級均為P10。底板采用3 mm厚濕鋪自粘防水卷材外防外貼法防水施工,外側墻采用2.0 mm厚雙組分聚氨酯防水涂料外防法施工,防水設防等級為Ⅱ級。底板及側墻防水做法,見圖1。

地下室頂板防水做法,見圖2。

2 防水設計與選材

     地下室共分5個施工段:1)工程底板墊層施工完后,即開始濕鋪藶水卷材,卷材上翻至磚胎膜上;2)工程基坑采用內支撐,在完成-4層地下室結構,并做

好-4層外墻防水及回填土后,在一3層梁板結構標高處澆筑500 mm厚C25素混凝土加強帶,待混凝土達到設計強度的75%后拆除第2道內支撐后,再施工-3層結構;3)完成地下室-3層和-2層結構,對側墻基層進行處理,刷涂聚氨酯涂膜,貼好聚苯擠塑板保護層,再對側墻周邊進行60-/0水泥石屑回填,在-2層和一1層梁板結構標高處澆筑500 mm厚C25索混凝土加強帶,待混凝土達到設計強度的75%后再拆除第1道內支撐,施工一1層結構;4)施工完一1層地下

室結構后施工外側墻防水;5)地下室側墻、頂板及底板后澆帶(該工程為伸縮后澆帶)在兩側混凝土齡期達到60 d后,分別補澆C35/P10、C40/P10膨脹}昆凝

土,頂板后澆帶范圍各300 mm寬加做內防水層(聚氨酯),外側墻后澆帶混土補澆后,在外墻外側做加強防水層。

      本工程選用的防水材料主要有三種:I)DAL濕鋪雙面自粘防水卷材是由聚酯膜、高分子自粘膠料及隔離材料組成,可用水泥砂漿作為粘結層,省去傳統的水泥砂漿找平層。內含特殊的活性物質能與水泥砂漿或素水泥漿實現反應,達到與基面或結構主體實現滿貼的效果。其性能指標執行標準GB/T 23457-2009《預鋪/濕鋪防水卷材》;2)雙組分固化反應型聚氨酯防水涂料,執行標準GB/T  19250-2003《聚氨酯防水涂料》;3)SBS改性瀝青耐根穿刺防水卷材是一種添加有特殊抗根劑和銅胎基的聚合物改性瀝青防水卷材,執行標準GB 18242-2008《彈性體改性瀝青防水卷材》。

3地下室底板防水

      地下室底板防水采用外防外貼法施工,先在墊層上(原漿抹光)鋪貼防水眷材,四周高出底板500 mm,待底板混凝土立面混凝土澆筑完畢,將立面卷材防水層直接鋪設在防水結構的外墻表面,最后做保護層。3.1底板防水施工工藝流程基層清理_濕潤基層_節點部位附加層-÷定位、試鋪-+涂刮水泥砂漿_粘貼大面積卷材一滾壓、排氣、粘合-b卷材搭接粘結及封閉斗卷材收頭固定、密封檢查、整修。

3.2基層清理

      確?;鶎颖砻媲謇砀蓛簦秸?,無明顯突出部位。

      基坑積水較多時,先打好墊層,待墊層完全固化后,在防水施工前把水清理干凈,然后進行局部堵漏處理,至無明水。

3.3大面積卷材施工

      潤濕基面,然后涂刮水泥砂漿,揭掉卷材下表面的隔離膜,并將卷材鋪展在水泥砂漿上。卷材長邊搭接寬度為100 mm,短邊搭接寬度為100 mm,搭接帶要完全密合。大面卷材短邊錯開不少于1.5 m。

      鋪貼卷材時,應注意與基準線對齊,卷材與相鄰卷材之間平行對接。粘貼后,隨即用壓輥從卷材中部向兩側滾壓,排出空氣,使卷材牢固粘貼在基層上。卷

材背面搭接部位的隔離帶不要過早揭掉,以免污染粘結層或誤粘,應在后幅卷材粘貼之前或同時,將上一幅卷材背面的搭接部位隔離帶揭起,以便搭接。

大面積卷材排氣、壓實后,再手持小壓輥對搭接部位進行碾壓,從搭接內邊緣向外進行滾壓,排出空氣。通常相鄰兩幅卷材搭接寬度以自粘帶的寬度為基準,短邊搭接不小于80 mm。

      對防水薄弱的部位,如卷材短邊搭接、卷材收頭、管道包裹和異型部位卷材剪裁較多的地方,應采用專用密封膠密封。

3.4地下室底板節點防水處理

3.4.1  底板與立柱樁節點

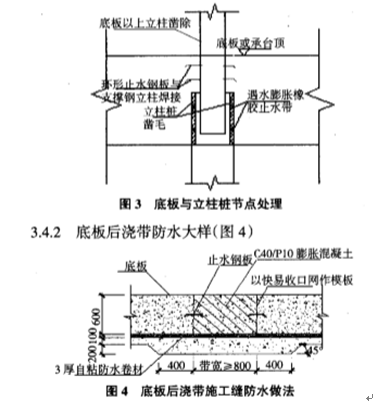

卷材遇立柱樁時,采取實鋪施工并在鋼管立柱周邊做加強層,卷材與立柱間采用密封膠多遍涂刷密實,在鋼管柱上下承臺及底板范圍內設上下兩道止水鋼板,具體做法,見圖3。

4地下室側墻防水

4.1側墻防水施工工藝流程

 基層清理_涂刷基層處理劑一節點部位加強處理-大面積分層涂刮(刷)防水涂料_檢查、修整-÷厚度檢測與驗收,

4.2基面清理

 清掃基層灰塵及雜物,并將凹凸不平的突起物鏟除,基層有質量缺陷應修補。

4.3  涂刷基層處理劑

 采用棕毛刷或羊毛滾筒將專用基層處理劑均勻涂刷于基層表面。

4.4裂縫處理

 首先,查找出寬度大于0.4 mm裂縫,做好標記。將裂縫鑿成“V”型槽,孔距300-500 mm,采取壓力注漿注入改性環氧樹脂漿液,再用聚合物砂漿進行抹平,上涂2 mm厚雙組分聚氨酯防水涂膜(加鋪無

紡布)一道,然后再滿鋪DAL防水卷材。

4.5側墻細部節點處理

4.5.1  側墻水平施工縫防水處理

側墻水平施工縫兩邊250 mm范圍內增設防水層一道。具體處理,見圖6。

4.5.2外墻后澆帶防水處理

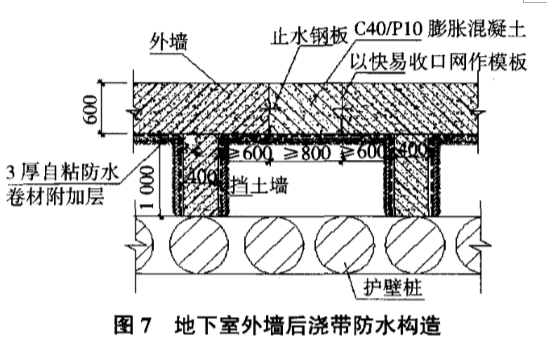

因地下室每施工完成一層并做好防水后,需對外墻進行回填,而地下室側墻后澆帶則需在兩側混凝土結構澆筑60 d后補澆C35/P10膨脹混凝土,所以施工時,在外墻后澆帶外大于600 mm處澆筑400 mm厚混凝土擋土墻,使400 mm厚擋土墻正對護壁樁,擋土墻配筋10@200,水平筋一端錨人地下室外墻,另一端植筋植入護壁樁中?;靥钔燎皯?yīng)先將擋土墻外側防水施工完成,待外墻后澆帶混凝土澆筑后再施工擋土墻內側防水。具體施工,見圖7。

7地下室外墻后澆帶防水構造

4.5.3預埋套管穿墻面防水處理

 穿過防水層的側墻管道預理套管,套管中間焊接止水鋼板,管道安裝完成后,用瀝青麻絲塞實,兩端用防水密封膏密實,迎水面設附加雙組分聚氨酯涂膜防水層一道,局部加強層涂刷并用胎體增強(轉角處)。具體處理,見圖8

8預埋套管穿墻管道防水處理

4.6大面分層涂刮防水涂料

 大面分層涂刮聚氨酯防水涂膜(每層厚度不超過0.6 mm),上層應在底層表干后才能進行涂刮,上下層間隔時間常溫條件下8-10 h,具體應根據施工現場

的溫度與通風條件確定,一般以不粘手即可。涂刮時上下層涂刮方向要求垂直,涂層均勻,厚度滿足設計規范要求。

5地下室頂板防水

5.1頂板防水施工工藝流程

基面清理_÷基層干燥一÷卷材定位、彈線及試鋪_÷滾鋪卷材_+接縫口處理、加熱卷材熱熔膠_接縫口、卷材末端收頭及節點密封一檢查、修整。

5.2基層處理

將基層凸出的水泥砂漿余渣塵土及雜物鏟刨并清掃干凈。陰陽角抹成弧形,對管根排水口等特珠部位應增設附加層。

5.3卷材鋪設與粘結

首先進行預鋪施工,盡量減少接頭,接頭部位宜錯開50 cm左右,然后把SBS改性瀝青耐根穿刺防水卷材按輪廓展開布置在基層上。卷材長邊搭接10cm,短邊對接,并用寬20 cm的復合卷材覆蓋連接。

6注意事項

1)相鄰兩排卷材的短邊接頭應相互錯開1/3幅寬以上,以免多層接頭重疊而使得卷材粘貼不平。

2)滾鋪卷材時,后澆混凝土或水泥砂漿不能污染卷材邊緣的自粘膠面;防水涂料配料不宜過多,防止涂料未用完前固化而造成浪費。

3)卷材鋪貼程序力:先節點,后大面;先低后高;先遠后近。

4)防水層施工完畢后盡快隱蔽,不宜長時間暴曬。通常驗收合格后24 h內隱蔽,特殊情況下(如地下室外墻等部位)可稍延遲,但也不宜超過72 h。

7結語

地下室底板及側墻防水層設在迎水面,受壓力水的作用而緊密貼壓在混凝土結構上,減少滲漏。

DAL雙面自粘性卷材可以在無明水的情況下達到濕鋪,克服了地下室濕基層防水施工困難的缺點,為贏得工期起了關鍵的作用;地下室外墻混凝土采用雙組分聚氨酯涂膜無縫涂刷,減少搭接,彌補了結構產生的裂縫。本項目地下室建成后經檢測無滲漏,防水效果顯著。
